De Brinkhorst – Woonrijp maken fase 9 t/m 11 en ontsluitingsweg

Moordrecht

Opdrachtgever: BPD Ontwikkeling B.V.

In opdracht van BPD Ontwikkeling B.V. heeft Dijkshoorn Infra het project ‘Woonrijp maken De Brinkhorst fase 9 t/m 11 en ontsluitingsweg’ uitgevoerd in Moordrecht. Deze werkzaamheden maakten deel uit van de verdere afronding van het woongebied en de ontsluiting ervan. Het project betrof een combinatie van grondwerk, leidingwerk, waterbouwkundige constructies en verhardingen, met als doel een functionele, nette en gebruiksklare woonomgeving op te leveren.

Projectomschrijving

De werkzaamheden zijn uitgevoerd ten behoeve van het woonrijp maken van de fasen 9, 10 en 11 van het nieuwbouwproject De Brinkhorst, inclusief de bijbehorende ontsluitingsweg. In deze fase is bestaande (tijdelijke) infrastructuur verwijderd, zijn ondergrondse voorzieningen en afwatering gerealiseerd en is de bovenbouw aangelegd inclusief groenvoorzieningen en waterwerken.

Uitgevoerde werkzaamheden

Onderstaand een overzicht van de belangrijkste werkzaamheden die tijdens het project zijn uitgevoerd:

  • Ontgraven van 1.500 m³ grond uit een waterpartij
  • Ontgraven van 300 m³ grond uit cunetten voor rijbaan, parkeervakken, trottoir, fietspad en schelpenpad
  • Aanvullen van cunetten met zand
  • Ontgraven van groenvakken en aanvullen met teelgrond
  • Vervoeren van vrijgekomen grond naar depot, keuren conform AP-04, deels hergebruiken en deels afvoeren
  • Verwijderen van stalen duiker en verlengen met betonnen duiker
  • Aanbrengen van 4 kolkaansluitingen
  • Aanbrengen van 2 straatkolken
  • Verwijderen van 15 meter beschoeiing
  • Aanbrengen van 40 meter nieuwe beschoeiing
  • Opbreken van 410 m² funderingsmateriaal, deels afvoeren, deels hergebruiken
  • Opbreken van 300 m kantopsluitingen, deels afvoeren, deels hergebruiken
  • Opbreken en afvoeren van 600 m² asfalt
  • Opbreken en hergebruiken van 600 m² betontegels
  • Aanbrengen van 500 m kantopsluitingen
  • Aanbrengen van 4 traptreden en 2 betonnen zitelementen
  • Aanbrengen van 300 m² betontegels
  • Aanbrengen van 200 m² betonstraatstenen
  • Aanbrengen van 110 m² schelpenpad
  • Herstraten van 700 m² bestrating
  • Verwijderen en herplaatsen van verkeersborden
  • Aanbrengen van 5 lichtmasten, inclusief grondkabels
  • Aanbrengen van 12 diamantkoppalen

Resultaat

Met de uitvoering van deze werkzaamheden zijn fase 9 t/m 11 en de ontsluitingsweg van De Brinkhorst succesvol woonrijp gemaakt. De infrastructuur, groenvoorzieningen en openbare ruimte zijn zorgvuldig aangelegd en vormen een aantrekkelijke, toegankelijke en functionele woonomgeving voor de bewoners.

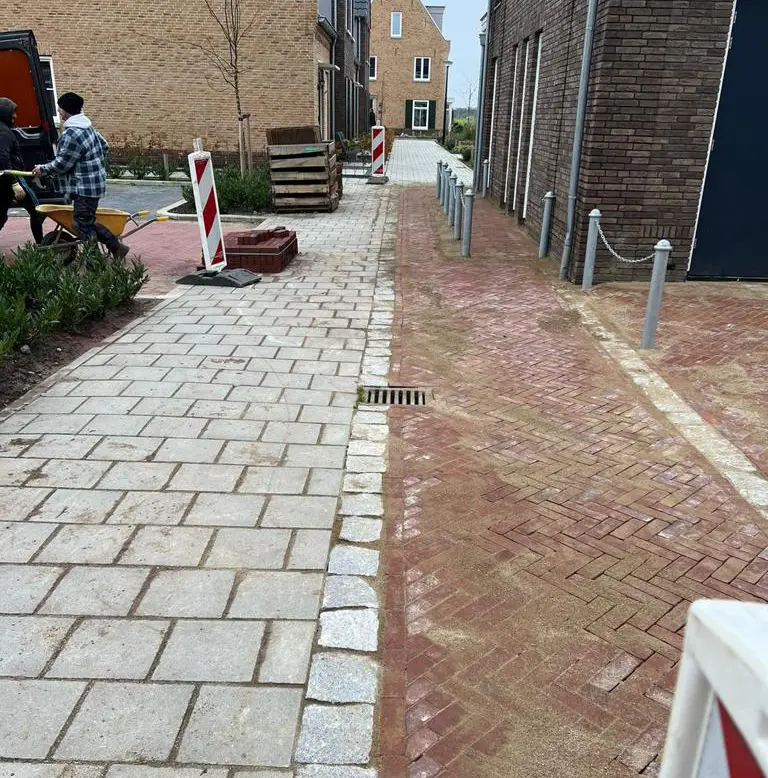

Afbeelding 2 de brinkhorst woonrijp maken projecten dijkshoorninfra

over dijkshoorn infra sfeerbeeld
Deze website maakt gebruik van cookies

Deze website gebruikt cookies. Door gebruik te maken van deze website, geef je aan akkoord te zijn met het gebruik van cookies. Lees meer

Sluiten
